생산기지 건설사업 추진현황

(2024.2.28 기준)
생산기지 건설사업 추진현황 - 사업명, 사업규모, 사업기간, 비고
사업명 사업규모 사업기간 비고
당진 당진기지 건설사업
(1단계)
  • 27만kl급 저장탱크 x 4기
  • 기화송출설비 :
    • 1,560톤/시간
    • 해수식 180톤/시간 x 4기
    • 연소식 120톤/시간 x 7기
  • 접안설비 : 27만kl급 LNG선 접안시설 1식
  • 하역설비 : Unloading Arm 등 1식
'19.12 ~ '25.12
당진기지 건설사업
(2단계)
  • 27만kl급 저장탱크 x 3기
  • 변전소 1개동
'22.07 ~ '28.10

공급설비 건설사업 추진현황

(2024.2.28 기준)
공급설비 건설사업 추진현황 - 사업명, 사업규모, 사업기간, 비고
사업명 사업규모 사업기간 비고
추가수요 건설사업 등
  • 주배관 : 166km
  • 관리소 : 8개
'24.01 ~ '26.12 완주군, 사리~괴산, 가산~가평, 장흥~보성, 현대이앤에프 등
공급배관 보강 건설공사 등
  • 주배관 : 273km
  • 관리소 : 22개
'24.01 ~ '26.12 평택~안산, 평택~오산, 청주~사리, 완주~진안, 당진~부곡, 오성~벌교, 외룡~봉화 등

생산기지 조감도

( 2021.3.31 기준 건설중인 색표시 주황색 건설중 )
  • 저장탱크 : 운영 23기

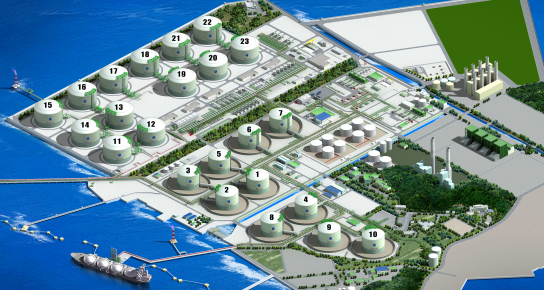

    평택기지(저장탱크 : 운영 23기)

  • 저장탱크 : 운영 23기

    인천기지(저장탱크 : 운영 23기)

  • 저장탱크 : 운영 17기

    통영기지(저장탱크 : 운영 17기)

  • 저장탱크 : 운영 12기

    삼척기지(저장탱크 : 운영 12기)

  • 저장탱크 : 운영 2기

    제주기지(저장탱크 : 운영 2기)

  • 저장탱크 : 건설 4기

    당진기지(저장탱크 : 건설 4기)
